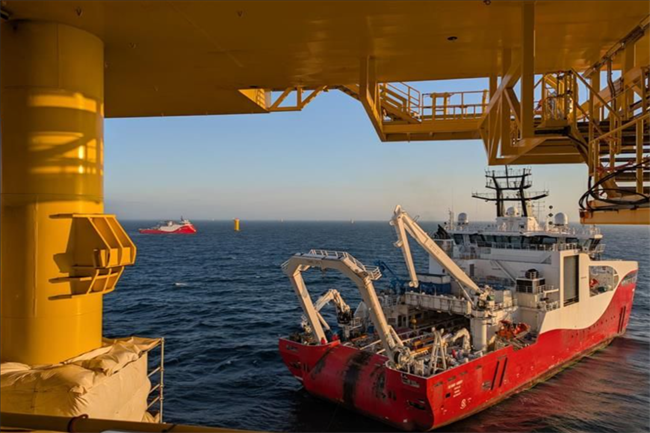

海洋能源網獲悉,當?shù)貢r間7月1日,Seaway7宣布,德國He Dreiht海上風電項目最后一條陣列間電纜的安裝工作已經完成。這標志著第13串也是最后一串風電機組成功與BorWin epsilon換流平臺連接。該換流平臺是BorWin5電網連接系統的重要組成部分。
He Dreiht風電場的首條電纜安裝工作始于3月10日。在過去的幾個月中,Seaway Aimery和Seaway Moxie兩艘作業船承擔了全部64條電纜的鋪設與牽引任務。目前,Seaway Aimery正在執行最后一批電纜的開溝作業,而Seaway Moxie上的作業團隊則專注于電纜的剝除、路由布置和接頭處理工作。
Seaway7于2022年獲得了He Dreiht項目陣列間電纜的工程、采購、安裝和調試(EPIC)合同。這些66千伏的海底陣列電纜由JDR Cable Systems制造,該公司也在2022年與Seaway7簽訂了電纜供應合同。
He Dreiht風電場總裝機容量為960兆瓦,是德國目前在建的最大海上風電場。項目建成后,預計可滿足約110萬戶家庭的電力需求。目前,該風電場正處于風機安裝階段,今年早些時候已成功安裝了首臺64臺Vestas 15兆瓦風機。
He Dreiht風電場由EnBW(持股50.1%)與由安聯資本合伙人、AIP和挪威銀行投資管理公司組成的財團(持股49.9%)共同擁有,預計將于2025年底投入運營。隨著陣列間電纜鋪設工作的順利完成,項目向如期投產的目標又邁進了堅實的一步,這將為德國海上風電發展和能源轉型注入新的動力。
